2026년 9월 9일 수요일
한눈에
뉴스, 찾아다니지 말고 여기서 이어 보세요
바다와 맞닿은 넓은 매립지를 위에서 내려다본 모습, 흙길과 중장비가 보인다
경제 마무리 기록 7건 · 출처 10곳

새만금 기본계획 변경안 — 매립을 2035년까지로 당기고 산업용지는 37.5㎢

새만금개발청이 2026년 8월 20일 새만금 기본계획 변경안을 내놨습니다. 매립을 민간 투자유치 중심에서 새만금개발공사 등 공공기관 주도로 바꾸고, 2050년까지 240.5㎢였던 매립 계획을 2035년까지 169.6㎢로 조정합니다. 산업용지는 현재 12.1㎢에서 37.5㎢로 늘리고, 현대차그룹의 약 9조 원 투자는 1산단 7공구에 로봇제조공장과 AI 데이터센터로 들어갑니다. 변경안은 10월까지 확정될 예정입니다.

2026년 8월 20일 처음 씀

그동안 있었던 일

  1. 현대차그룹 AI 데이터센터 착공 예정. 같은 해 말 태양광 발전·수소 생산시설 착공 단계적 추진 (새만금개발청·정책브리핑)
  2. 새만금위원회 심의 등을 거쳐 기본계획 확정 예정 (새만금개발청·정책브리핑)
  3. 공청회 개최 예정. 같은 달까지 1산단 개발실시계획 변경 방침 (새만금개발청·정책브리핑)
  4. 주민설명회 예정. 발표문이 의견수렴의 시작으로 적어 둔 자리 (새만금개발청·정책브리핑)
  5. 새만금개발청이 새만금 기본계획 변경안과 현대차그룹 투자 이행 상황을 발표. 매립 181.8㎢·산업용지 37.5㎢·재생에너지 10GW·산업거점 4개 (새만금개발청·정책브리핑)
  6. 새만금개발공사가 국토교통부 출입기자단 간담회에서 「2026년 새만금 수변도시 공급계획(안)」을 설명. 하반기 공급 대상은 1공구 단독주택용지 45개 필지 (새만금개발공사)
  7. 새만금개발공사가 수변도시 하반기 후속 분양을 앞두고 익산역·전주고속버스터미널 현장 홍보 계획을 밝힘 (새만금개발공사)

새만금개발청이 8월 20일 새만금 기본계획 변경안과 현대차그룹의 투자 이행 상황을 밝혔습니다. 바뀌는 것이 한둘이 아닌데, 숫자로 먼저 잡으면 이렇습니다. 매립은 2050년까지 240.5㎢ 였던 것이 2035년까지 169.6㎢ 로, 산업용지는 12.1㎢에서 37.5㎢ 로, 재생에너지 설비용량은 7GW에서 10GW 로 갑니다.

그리고 이건 확정안이 아니에요. 8월 24일 주민설명회부터 시작해 10월까지 확정할 방침이라고 발표문이 적었습니다. 그러니까 아래 숫자는 전부 「지금 안에 적힌 값」이고, 10월에 달라질 수 있는 값입니다.

이 발표는 나온 지 반나절 만에 정책브리핑 실시간 인기뉴스 3위에 「NEW」로 올라 있었습니다(8월 20일 오후 6시 52분 기준). 그만큼 찾는 사람이 많다는 뜻이라 값을 하나씩 옮겨 적어 뒀어요.

기본계획이 뭐길래 이게 뉴스인가

발표문에 정의가 한 줄로 있습니다. 새만금 기본계획은 「새만금사업의 비전과 목표, 토지용도 등을 정하고 하위계획의 지침·기준이 되는 최상위 법정계획」입니다.

이 말이 실무에서 뜻하는 것은 하나예요. 이게 바뀌어야 그 아래가 움직입니다. 실제로 발표문에도 그 순서가 그대로 나옵니다 — 기본계획을 10월까지 확정하겠다면서, 그와 별개로 1산단의 개발실시계획은 9월까지 변경하고 토지이용계획도 바꾸겠다고 적었습니다.

이번 변경안이 내건 방향은 넷입니다. 실행력 강화, 기업 중심 성장 지원, 지역과 동반성장, 환경과 조화.

매립을 누가 하느냐가 바뀐다

가장 큰 변화는 면적이 아니라 주체입니다. 지금까지는 민간 투자유치 중심이었는데, 새만금개발공사 등 공공기관이 주도적으로 매립하는 방식으로 전환합니다.

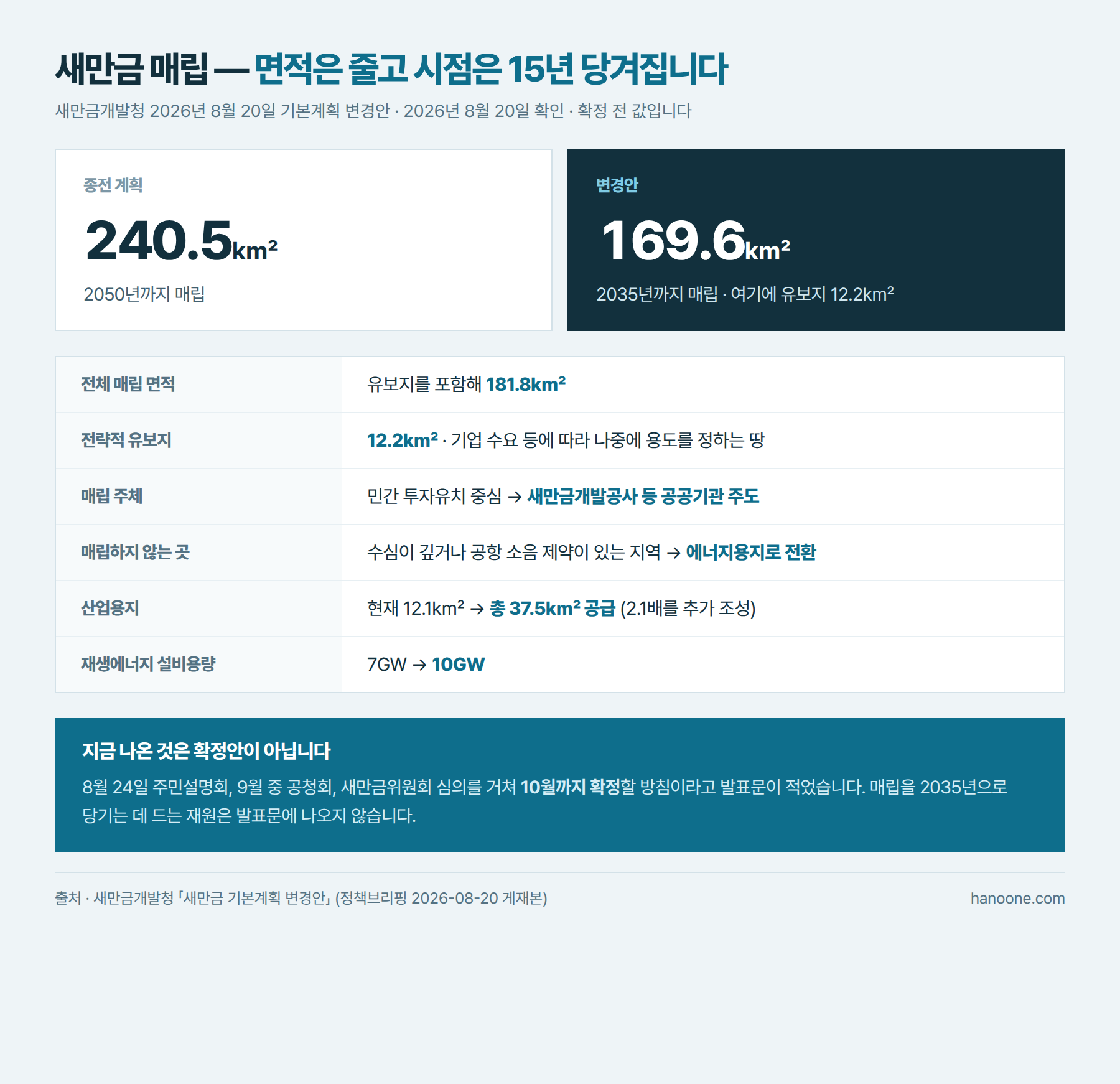

면적과 시점은 이렇게 정리됩니다.

항목종전 계획변경안
매립 목표 시점2050년2035년
매립 면적240.5㎢169.6㎢
전략적 유보지12.2㎢
전체 매립 면적240.5㎢181.8㎢

새만금 매립 계획이 종전 2050년까지 240.5제곱킬로미터에서 변경안 2035년까지 169.6제곱킬로미터로 바뀌고 전략적 유보지 12.2제곱킬로미터를 포함한 전체 매립 면적은 181.8제곱킬로미터이며 매립 주체가 민간 투자유치 중심에서 새만금개발공사 등 공공기관 주도로 전환되고 수심이 깊거나 공항 소음 제약이 있는 지역은 에너지용지로 전환하며 산업용지는 현재 12.1제곱킬로미터에서 총 37.5제곱킬로미터로 재생에너지 설비용량은 7기가와트에서 10기가와트로 늘어난다는 정리표

전략적 유보지는 기업 수요 등에 따라 용도를 정할 수 있게 비워 두는 땅입니다. 그러니까 면적을 줄이면서 시점을 15년 당겼고, 대신 용도를 안 정한 땅을 따로 뒀다는 구조예요.

매립을 아예 안 하기로 한 곳도 나옵니다. 수심이 깊어 매립 비용이 많이 들거나 공항 소음 등으로 토지 활용에 제약이 있는 지역은 매립하지 않고 에너지용지로 전환합니다. 10년 이내에 토지 공급이 필요한 부지는 집중 개발하고, 기업에 필요한 재생에너지는 그 에너지용지에서 공급한다는 짜임입니다.

산업용지 37.5㎢, 거점 네 곳

산업용지는 총 37.5㎢를 공급합니다. 현재 12.1㎢보다 2.1배를 더 조성하는 규모라고 발표문이 적었어요. 지금은 1산단 중심인 산업 거점도 4개로 늘어납니다.

거점키우겠다는 산업
1산단로봇·인공지능(AI)
2산단지역 특화 첨단 기계산업
3산단수소 특화산업
4산단RE100 전후방 산업

새만금 산업 거점이 1산단 로봇 인공지능 2산단 지역 특화 첨단 기계산업 3산단 수소 특화산업 4산단 RE100 전후방 산업 네 곳으로 늘어나고 현대차그룹 약 9조 원 투자로 로봇제조공장과 AI 데이터센터가 1산단 7공구에 들어서며 농업용지 3공구를 에너지용지로 전환해 육상태양광 부지로 제공하고 RE100 산단 지정은 1산단 3·7·8공구와 부안지역 3산단을 대상으로 추진하며 투자진흥지구와 종합보세구역 확대로 법인세 관세 감면을 지원한다는 정리표

3산단은 관광레저용지 일부를 산업용지로 바꿔 주변 태양광·수소 관련 시설과 엮어 수소 특화산단으로 갑니다. 4개 거점은 주변 지역 산업과 연계해 균형 있게 배치한다고 적혀 있습니다.

현대차그룹 9조 원이 들어가는 자리

새만금청은 현대차그룹의 약 9조 원 규모 투자가 차질 없이 진행되도록 부지 공급과 신속한 행정절차를 지원한다고 밝혔습니다. 투자의 핵심으로 지목된 것은 두 가지예요.

  • 로봇제조공장 — 1산단 7공구
  • AI 데이터센터 — 1산단 7공구

전력을 어디서 끌어오는지도 같이 적혀 있습니다. 이번 기본계획에서 농업용지 3공구를 에너지용지로 전환해 육상태양광 부지로 제공하고, 현대차그룹은 거기서 만든 재생에너지를 수소 생산시설 등에 공급합니다.

일정은 이렇습니다.

시점무엇
2026년 9월까지새만금청이 1산단 개발실시계획 변경 · 토지이용계획 변경
2027년 3월AI 데이터센터 착공
2027년 말태양광 발전·수소 생산시설 착공 (단계적)

AI 데이터센터는 중장기 수요를 고려해 추가 투자도 검토하고 있다고 적혀 있습니다. 검토 단계라는 표현을 발표문이 그대로 썼어요.

여기에 국토교통부와 함께 수변도시를 AI 시범도시로 지정해 로봇·자율주행·수소차·수요응답형교통(DRT)이 구현되는 피지컬 AI 실증에 쓴다는 계획이 붙습니다.

재생에너지 10GW와 RE100 산단

설비용량을 7GW에서 10GW로 늘립니다. 그리고 산단을 통째로 RE100으로 만드는 이야기가 나와요.

  • 1산단 3·7·8공구와 부안지역 3산단을 RE100 산단으로 지정하는 방안을 전북도와 협력해 추진
  • 장기적으로 새만금 안 4개 산단 전체를 RE100 산단으로 조성

RE100 산단이라는 말이 왜 계획에 들어오는지는 전력수급기본계획 12차 문서에 적어 둔 맥락과 같습니다. 수출기업의 재생에너지 100% 사용 요구와 AI 데이터센터·반도체의 무탄소 전력 수요가 같은 방향으로 밀고 있어요.

전력과 용수 같은 첨단산업 기반시설도 기업 수요에 맞춰 확보한다고 적혀 있습니다.

RE100 산단은 이번에 처음 나온 말이 아니다

발표문만 보면 RE100 산단이 이번에 새로 생긴 구상처럼 읽힙니다. 그렇지 않아요. 새만금개발공사가 RE100 PPA 사업 페이지에 4년치 추진 경과를 그대로 올려 두고 있습니다.

항목
사업위치육상태양광 3구역 남측
사업면적1.95㎢ (58.9만평)
설비용량선도사업 30MW · 후속사업 120MW
총사업비약 2,000억 원 (추정)
목적스마트그린산단 입주기업에 전력을 공급해 RE100 특화산단 실현

밟아온 순서도 페이지에 날짜로 적혀 있습니다.

시점무엇
2022-07새만금 스마트그린 국가시범산단 지정 (국토교통부). 국가산업단지 5·6공구, 부지면적 3.7㎢, 사업기간 2008~2029년
2023-06150MW 재생에너지 공급사업 기본계획 수립·타당성 검토
2023-1230MW 선도사업 추진계획 방침 수립
2025-01재생에너지 전기공급사업자(전기신사업) 등록 (산업통상자원부)
2025-1230MW 선도사업 변경 추진계획 이사회 승인

입주기업 RE100 수요조사는 2024년 2월·2025년 3월·2025년 11월 세 차례 돌았습니다.

여기서 눈에 걸리는 것이 향후계획 두 줄입니다. 하나는 30MW 선도사업 공동사업자 공모 준비, 다른 하나가 「120MW 후속사업부지 확정 및 새만금 기본계획에 반영」 이에요. 이번에 나온 기본계획 변경안이 바로 그 「반영」이 이뤄지는 자리입니다.

다만 그대로 이어 붙이면 안 되는 대목이 하나 있습니다. 이번 발표문이 RE100 산단 지정 대상으로 든 곳은 1산단 3·7·8공구와 부안지역 3산단이고, 공사가 스마트그린 국가시범산단으로 적은 곳은 5·6공구입니다. 서로 다른 공구예요. 둘이 어떻게 맞물리는지는 두 자료 어디에도 적혀 있지 않습니다.

세금과 특구 — 다만 숫자는 없다

기업을 부르는 수단으로 발표문이 든 것은 셋입니다.

  1. 투자진흥지구 확대 → 법인세·관세 감면
  2. 종합보세구역 확대 → 같은 취지
  3. 메가특구 지정 추진 → 신산업 실증 특례와 인프라·정책금융 일괄 지원

여기서 멈춰야 하는 대목이 있습니다. 감면 폭도, 요건도, 메가특구의 근거 법령도 이 발표문에는 없습니다. 새만금개발청 누리집에 투자진흥지구 안내 항목이 따로 있어서 그쪽에 값이 있을 가능성이 큰데, 이 문서를 쓰는 시점에 그 내용은 확인하지 못했습니다.

발표문에 새로 나온 말 넷

읽다 보면 처음 보는 말이 몇 개 나옵니다. 발표문이 뜻을 적어 준 것과 안 적어 준 것을 갈라 두면 이렇습니다.

발표문이 적은 뜻
전략적 유보지기업 수요 등에 따라 용도를 정할 수 있는 땅. 12.2㎢
메가특구신산업 실증 특례와 인프라·정책금융을 일괄 지원하는 특구. 근거 법령과 지정 시기는 없음
RE100 산단뜻풀이 없음. 산단 단위로 재생에너지 100%를 쓰게 한다는 취지로만 읽힙니다
피지컬 AI뜻풀이 없음. 로봇·자율주행·수소차·수요응답형교통(DRT)이 「구현되는」 실증이라고만 적혀 있습니다

뜻풀이가 없는 두 개는 이 문서도 짐작해 채우지 않았습니다. 확정안이나 후속 자료에 정의가 붙으면 그때 옮겨 적겠습니다. 데이터센터가 왜 전력을 그렇게 많이 쓰는지는 반도체 기술 문서 쪽에 따로 적어 뒀어요.

매립을 맡게 되는 새만금개발공사는 어떤 곳인가

이번 변경안에서 매립 주체로 지목된 곳이라 한 번 짚고 갑니다. 새만금개발청과는 다른 기관이에요. 청은 계획을 세우고 인허가를 하는 정부기관이고, 공사는 사업을 실행하는 공기업입니다.

공사가 누리집 사업소개에 올려 둔 자기 사업은 이렇습니다.

갈래사업
도시수변도시 조성사업
신재생에너지육상태양광 발전사업 · RE100 PPA 사업
그 밖관광개발 · 신사업

이번 발표문이 「공공기관 주도 매립」이라고 적은 대목은, 이 목록에 매립이 새로 얹힌다는 뜻으로 읽힙니다. 다만 공사가 얼마를 어떤 재원으로 매립하는지는 이번 발표문에도, 공사 누리집에도 나오지 않습니다.

길·철도·항만은 언제 열리나

교통망은 연도가 비교적 또렷하게 적혀 있습니다.

시설시점
남북3축 도로사전타당성조사를 거쳐 2030년 착공
새만금국제공항2030년 완료 목표
새만금항 신항 인입철도2033년 완료 목표
새만금항 신항2040년 완료 목표

2산단과 주변 도시를 잇는 도로망도 확충합니다.

새만금 안에 도시를 다 짓지는 않겠다는 쪽

「지역과 동반성장」이라는 방향이 실제로 어떤 문장으로 적혀 있는지 보면 이렇습니다.

  • 광역철도와 광역 간선급행버스(BRT) 노선 확충 등 광역인프라 구축 추진
  • 새만금 안 도시용지는 조정하고, 주변 도시가 이미 갖추고 있는 주거·교육·의료 기능 등 정주 여건을 최대한 활용
  • 4개 산업 거점은 주변 지역의 산업과 연계해 균형 있게 배치

새만금 안에 신도시를 통째로 세우는 대신, 군산·김제·부안 같은 주변 도시와 묶어 쓰겠다는 짜임입니다. 그러니까 이 계획에서 새만금은 일하는 곳이고, 사는 곳은 상당 부분 바깥에 두는 구조로 읽혀요. 다만 「주변 도시」로 어디를 세는지, 광역철도 노선이 어디를 지나는지는 발표문에 적혀 있지 않습니다.

물과 생태 쪽에 적힌 것

환경생태용지는 생태적 보전 가치 등을 고려해 위치와 면적을 조정합니다. 건물·에너지 분야의 탄소배출 감축과 수소차·전기차 같은 친환경 교통수단 확대도 함께 들어갔어요.

새만금호를 두고는 두 가지가 붙어 있습니다. 수질 개선과 홍수 예방을 위한 배수갑문 증설, 그리고 그와 연계한 조력발전시설 설치 추진입니다. 조력발전은 「추진」까지만 적혀 있고 규모나 시점은 나오지 않습니다.

이 대목이 재생에너지 10GW와 어떻게 이어지는지도 발표문은 말하지 않아요. 배수갑문을 늘리면서 거기에 조력발전을 얹는 구조인데, 그 발전량이 10GW 안에 들어가는지 밖인지가 안 적혀 있습니다. 물을 다루는 목적(수질·홍수)과 전기를 만드는 목적이 한 문장에 묶여 있어서, 어느 쪽이 앞인지도 이 발표문만으로는 가릴 수 없습니다.

새만금이 이렇게 커지는 이야기가 올해 경기 판단과 어떻게 맞물리는지는 경제성장률 전망 문서에 따로 적어 뒀습니다.

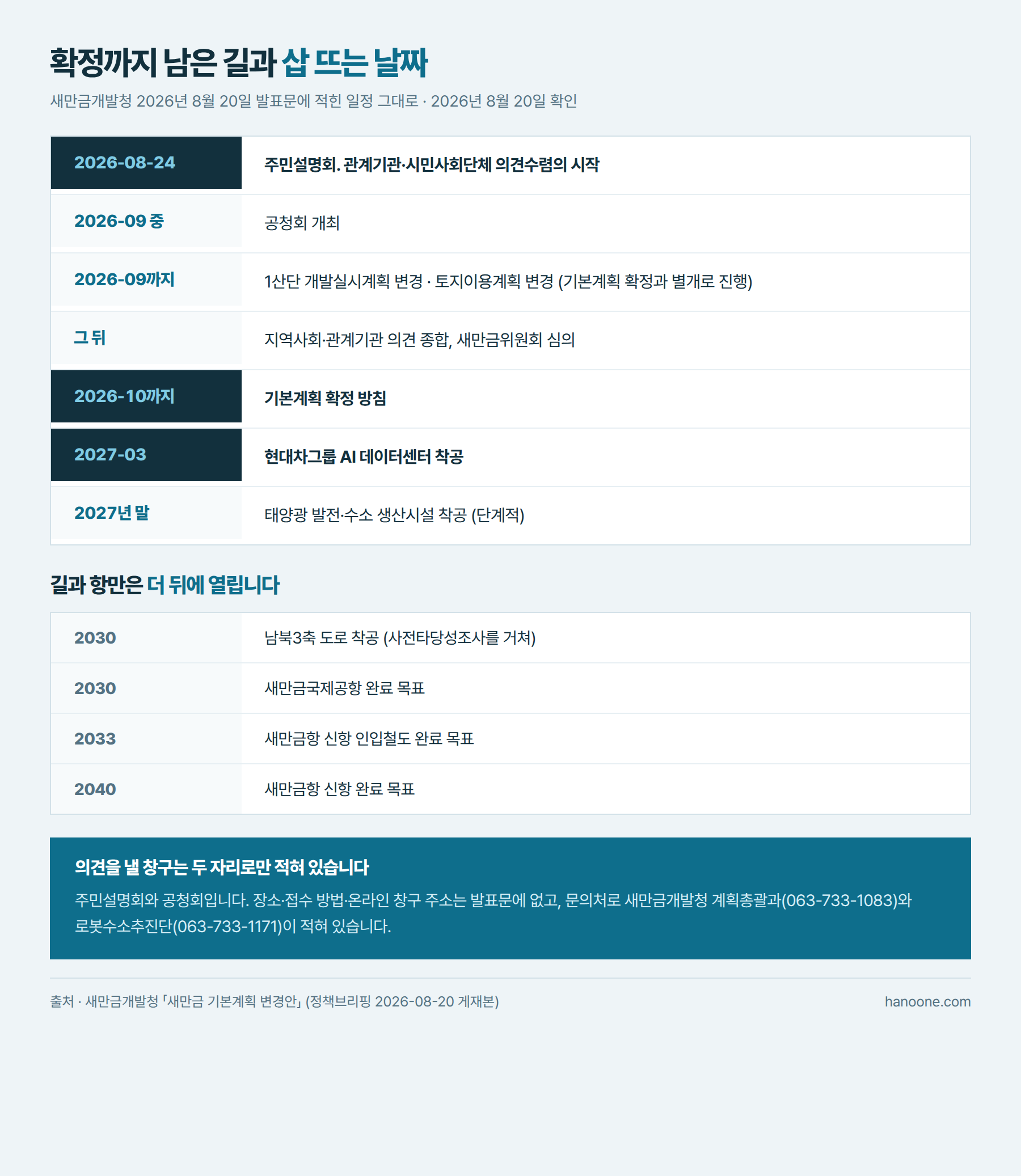

확정까지 남은 절차

지금 나온 것은 변경안입니다. 남은 길은 이렇게 적혀 있어요.

시점절차
2026-08-24주민설명회 (의견수렴 시작)
2026-09 중공청회
그 뒤지역사회·관계기관 의견 종합, 새만금위원회 심의
2026-10까지기본계획 확정 방침

새만금 기본계획 변경안이 2026년 8월 24일 주민설명회와 9월 중 공청회를 거치고 9월까지 1산단 개발실시계획과 토지이용계획을 변경한 뒤 새만금위원회 심의를 거쳐 10월까지 확정될 예정이며 2027년 3월 현대차그룹 AI 데이터센터 착공과 2027년 말 태양광 발전 수소 생산시설 착공이 이어지고 남북3축 도로는 2030년 착공 새만금국제공항은 2030년 새만금항 신항 인입철도는 2033년 새만금항 신항은 2040년 완료 목표라는 일정표

문의처로 적힌 것은 새만금개발청 계획총괄과(063-733-1083)와 로봇수소추진단(063-733-1171)입니다. 문성요 새만금개발청장은 *“기본계획 변경안에 대해 지역 의견을 충분히 듣고, 매립도 속도감 있게 추진해 국민이 체감하는 성과를 내겠다”*며 *“현대차그룹에 필요한 지원을 신속히 추진하고, 제2·제3의 글로벌 기업이 새만금에 계속 투자할 수 있는 기반을 만들어 가겠다”*고 밝혔습니다.

그 자리에 지금 있는 것 — 수변도시

AI 시범도시로 지정을 추진한다는 수변도시는 계획만 있는 땅이 아닙니다. 조성이 진행 중이고, 땅도 이미 나가고 있어요.

새만금개발공사가 2026년 8월 18일 국토교통부 출입기자단 간담회에서 「2026년 새만금 수변도시 공급계획(안)」을 설명했습니다. 올해 하반기 공급 대상은 수변도시 1공구 단독주택용지 45개 필지로, 주거전용 35개 필지(18,763㎡)와 점포겸용 10개 필지(4,742㎡)로 나뉩니다. 공급 방식은 온비드를 통한 경쟁입찰이에요.

같은 자리에서 사업 추진 현황, 스마트 수변도시 개발계획, 하반기 후속 분양 계획, 향후 공급 일정이 함께 설명됐다고 공사가 밝혔습니다. 구체적인 공급 일정은 그 보도자료에 날짜로 적혀 있지 않습니다.

그 앞에도 움직임이 있었어요. 공사는 8월 5일 KTX 익산역, 8월 12일 전주고속버스터미널에서 각각 오전 10시부터 낮 12시까지 현장 홍보 부스를 운영했습니다. 지난해 첫 분양이 완판됐다는 설명이 그 보도자료들에 붙어 있습니다.

정리하면 이렇습니다. 수변도시는 이번 기본계획 변경안이 나오기 전부터 돌아가고 있던 사업이고, 이번 발표는 거기에 「AI 시범도시 지정 추진」이라는 층을 하나 더 얹은 것입니다. 지정이 언제 어떤 절차로 이뤄지는지는 이번 발표문에 나오지 않습니다.

현대차그룹 쪽에서는 무슨 말이 나왔나

9조 원을 쓰는 쪽의 말도 찾아봤습니다. 이 발표문에 실린 현대차그룹 관련 문장은 전부 새만금개발청이 적은 것이에요. 회사 쪽 발표는 인용돼 있지 않습니다.

같은 날 현대자동차그룹 뉴스룸 뉴스 목록을 열어 봤는데, 8월 20일자로 올라온 글은 제네시스 GV90 네오룬 최초 공개, 현대제철 기술경쟁력 MOU, 판매 거장 선정 같은 것들이었고 새만금 투자를 다룬 글은 없었습니다 (2026년 8월 20일 확인).

그러니까 지금 손에 있는 것은 정부기관이 밝힌 「투자 이행 상황」이고, 회사가 스스로 확정해 알린 계획서가 아닙니다. 착공 시점(2027년 3월)과 추가 투자 검토도 같은 성격의 문장이에요. 이 구분은 나중에 값이 달라졌을 때 어느 쪽이 바뀐 것인지 가리는 데 필요합니다.

현장은 이미 흙이 움직이고 있습니다

계획 이야기만 하면 아직 아무것도 없는 땅처럼 읽히는데, 그렇지는 않습니다. 발표문에 붙은 사진 설명 두 개가 그걸 알려줘요. 하나는 2026년 7월 24일 전북 군산 새만금 국가산업단지 7~8공구 조성 공사 현장이고, 다른 하나는 같은 날 그 현장을 점검하는 장면입니다.

7공구는 이번 발표에서 현대차그룹의 로봇제조공장과 AI 데이터센터가 들어설 자리로 지목된 바로 그 공구예요. 조성 공사가 이미 진행 중인 땅 위에 계획이 얹히는 셈입니다.

다음에 무엇을 보면 되나

이 문서를 언제 다시 열면 되는지 날짜로 적어 둡니다.

언제무엇이 나오면 값이 바뀌나
2026-08-24주민설명회에서 나온 지역 의견. 변경안이 그대로 갈지 갈리는 첫 자리입니다
2026-09공청회. 그리고 1산단 개발실시계획·토지이용계획 변경 고시
2026-10새만금위원회 심의와 기본계획 확정. 여기서 나오는 숫자가 최종값입니다
2026-08-26제12차 전력수급기본계획 6차 토론회. 2040년까지의 재생에너지 원별 보급 전망 잠정안이 공개됩니다 (따로 정리해 둔 문서)
2027-03AI 데이터센터 착공. 실제로 삽을 떴는지

10월 확정안이 나오면 매립 면적·산업용지·재생에너지 설비용량 세 값을 먼저 대조하면 됩니다. 지금 적힌 181.8㎢·37.5㎢·10GW가 그대로인지 아닌지가 이 계획의 실행력을 재는 가장 빠른 자리예요.

이 문서가 확인하지 못한 것

발표문에 없어서 못 적은 것들입니다. 채워지면 그때가 이 문서의 갱신 자리입니다.

  • 9조 원의 항목별 배분과 집행 연도 — 로봇제조공장·AI 데이터센터·태양광·수소 생산시설로 나눈 값이 없습니다
  • 고용 규모 — 이 투자로 몇 명이 일하게 되는지가 발표문에 없습니다
  • 투자진흥지구·종합보세구역의 감면 폭과 요건, 그리고 메가특구의 근거 법령과 지정 시기
  • 매립을 2035년으로 당기는 데 드는 재원 — 공공기관 주도로 바꾸면 재원 구조가 달라지는데 금액이 없습니다
  • RE100 산단 지정 시점 — 전북도와 협력해 추진한다는 문장까지만 있습니다
  • 조력발전시설의 규모·시점
  • 새만금위원회 심의 날짜와 주민설명회·공청회의 장소·접수 방법
  • 현대차그룹 쪽 발표 — 같은 날 현대자동차그룹 뉴스룸 목록에는 이 투자에 관한 글이 올라와 있지 않았습니다 (2026-08-20 확인)

알고 읽으면 좋을 정보

Q.이건 누가 언제 발표한 건가요?
새만금개발청이 2026년 8월 20일에 밝힌 내용입니다. 정책브리핑이 같은 날 「새만금 개발 속도 높인다…현대차그룹 9조 원 투자 본격 지원」이라는 제목으로 게재했어요. 이 문서는 그 게재본을 2026년 8월 20일에 열어 옮긴 것입니다. 정책브리핑 2026-08-20 「새만금 개발 속도 높인다…현대차그룹 9조 원 투자 본격 지원」 · 2026-08-20 확인
Q.새만금 기본계획이 뭔가요?
발표문이 한 문장으로 적어 뒀습니다. 「새만금사업의 비전과 목표, 토지용도 등을 정하고 하위계획의 지침·기준이 되는 최상위 법정계획」이에요. 그러니까 이 계획이 바뀌면 그 아래 개발실시계획과 토지이용계획이 따라 바뀝니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.이번 변경의 방향은 뭐라고 적혀 있나요?
네 가지입니다. 실행력 강화, 기업 중심 성장 지원, 지역과 동반성장, 환경과 조화예요. 발표문이 이 네 개를 중점 방향으로 먼저 세우고 나머지 내용을 그 아래 배치했습니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.매립 면적이 줄어드는 건가요?
계획상 면적은 줄고, 완료 목표 시점은 당겨집니다. 기존에는 2050년까지 240.5㎢를 매립하려던 계획이었는데 2035년까지 169.6㎢로 조정해요. 여기에 기업 수요 등에 따라 용도를 정할 수 있는 전략적 유보지 12.2㎢를 따로 두고, 이를 포함한 전체 매립 면적은 181.8㎢가 됩니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.매립을 누가 하나요?
바뀌는 대목이 이겁니다. 지금까지는 민간 투자유치 중심이었는데, 새만금개발공사 등 공공기관이 주도적으로 매립하는 방식으로 전환한다고 적혀 있어요. 발표문은 이것을 「실행력 강화」의 첫 항목으로 뒀습니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.산업용지는 얼마나 늘어나나요?
총 37.5㎢를 공급합니다. 현재 산업용지가 12.1㎢이니 2.1배를 추가로 조성하는 규모라고 발표문이 적었어요. 산업 거점도 지금은 1산단 중심인데 4개로 늘립니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.매립하지 않기로 한 곳도 있나요?
있습니다. 수심이 깊어 매립 비용이 많이 들거나 공항 소음 등으로 토지 활용에 제약이 있는 지역은 매립하지 않고 에너지용지로 전환해요. 기업에 필요한 재생에너지를 그 에너지용지에서 공급한다는 구상입니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.현대차그룹 9조 원은 뭘 짓는 돈인가요?
발표문이 투자의 핵심으로 지목한 것은 로봇제조공장과 AI 데이터센터 두 가지이고, 둘 다 1산단 7공구에 들어설 예정입니다. 여기에 태양광 발전과 수소 생산시설이 이어집니다. 다만 9조 원을 항목별로 어떻게 나누는지는 적혀 있지 않아요. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.언제 삽을 뜨나요?
2027년 3월 AI 데이터센터 착공이 시작이고, 같은 해 말에 태양광 발전과 수소 생산시설 착공을 단계적으로 추진할 예정이라고 적혀 있습니다. 새만금청은 그 앞단으로 9월까지 1산단 개발실시계획을 변경할 방침이에요. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.재생에너지는 얼마나 늘리나요?
설비용량을 7GW에서 10GW로 확대합니다. 그리고 1산단 3·7·8공구와 부안지역 3산단을 RE100 산단으로 지정하는 방안을 전북도와 협력해 추진하고, 장기적으로는 새만금 안 4개 산단 전체를 RE100 산단으로 만들 계획이라고 적혀 있어요. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.세금 혜택은 어떤 게 있나요?
투자진흥지구와 종합보세구역 확대 등을 통해 법인세·관세 감면을 지원한다고 적혀 있습니다. 여기에 신산업 실증 특례와 인프라·정책금융을 일괄 지원하는 「메가특구」 지정도 추진해요. 감면 폭이나 요건, 메가특구의 근거 법령은 이 발표문에 나오지 않습니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.언제 확정되나요?
8월 24일 주민설명회를 시작으로 관계기관과 시민·사회단체 등의 의견을 수렴하고, 9월 중 공청회를 엽니다. 이후 지역사회와 관계기관 의견을 종합하고 새만금위원회 심의 등을 거쳐 10월까지 기본계획을 확정할 방침이라고 적혀 있어요. 그러니까 지금 나온 것은 확정안이 아니라 변경안입니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.의견을 내려면 어디로 하나요?
발표문에 적힌 창구는 주민설명회와 공청회 두 자리이고, 접수처나 온라인 창구 주소는 나오지 않습니다. 문의처로는 새만금개발청 계획총괄과(063-733-1083)와 로봇수소추진단(063-733-1171) 두 곳의 전화번호가 적혀 있어요. 정책브리핑 2026-08-20 새만금개발청 발표 · 2026-08-20 확인
Q.수변도시는 이 계획에서 어떻게 되나요?
국토교통부와 함께 수변도시를 AI 시범도시로 지정해 로봇·자율주행·수소차·수요응답형교통(DRT) 등이 구현되는 피지컬 AI 실증에 활용한다고 적혀 있습니다. 그 수변도시는 이미 조성이 진행 중인 곳이에요. 새만금개발공사가 2026년 8월 18일 밝힌 하반기 공급 대상은 수변도시 1공구 단독주택용지 45개 필지로, 주거전용 35개 필지(18,763㎡)와 점포겸용 10개 필지(4,742㎡)입니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 새만금개발공사 2026-08-18 보도자료 「새만금개발공사-국토교통부 출입기자단 대상 '새만금 수변도시 공급계획' 공유」 · 2026-08-20 확인
Q.새만금개발청과 새만금개발공사는 다른 곳인가요?
다른 기관입니다. 이번 기본계획 변경안을 낸 곳은 새만금개발청이고, 발표문이 매립 주체로 지목한 곳은 새만금개발공사예요. 공사는 수변도시 조성사업과 RE100 PPA 사업을 자기 사업으로 누리집에 올려 두고 있습니다. 정책브리핑 2026-08-20 새만금개발청 발표 · 새만금개발공사 누리집 사업소개 · 2026-08-20 확인

다음에 볼 것

태그를 켜 두면 피드로 옵니다.

#새만금 #국가산업단지 #RE100 #데이터센터 #전북

출처 10곳
